AW工法(Armor Web method)
AW工法は、林道、ダム管理用道、砂防管理道路、廃棄物処分場のオーバーカバーなど砂利道や砕石仕上げの路盤を補強しガリ浸食に強いエロ―ジョン抑止を目途に開発されました。
当工法は、即日施工、即日復旧が可能で多彩な用途に適用します。ジオセルとアーマーコートによる砕石路盤補強とガリ浸食抑止により高耐久砕石舗装を実用化しています。
特徴
- 砕石等を充填し拘束効果により安定した路盤を構築
- ⾞両の輪荷重を分散し、轍堀りを軽減
- アーマーコートによりガリ浸食を抑止
- 長期的安定性、メンテナンスフリー

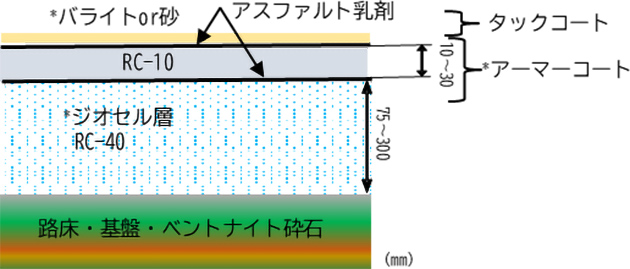

構造ポイント
- ジオセルは、地盤に即した構造計算により最適な製品を選定
- 路床・基盤は、ジオセル敷設及び転圧作業が可能なトラフィカビリティ要
- 路床・基盤との分離材及び湧水処理吸出し防止として不織布を敷設
- ジオセル内に砕石等を投入し締固め密度90%程度
- ジオセル表層にアスファルト乳剤PK-1散布、1.5l/㎡目安
- アーマーコートは、仕様により、6号砕石or7号砕石orRC-10など選定
- タックコートはバライトor砂を選定
施工手順
アーマーコートによる路面浸食抵抗検証
室内流水試験 水深8m 勾配12%
5時間流水しても最大洗堀量1.75mm
- Case1
- ジオセルなし
- 2時間後最大洗堀 21.50mm
- Case2
- ジオセルあり
- 2時間後最大洗堀 10.06mm
- Case3
- アーマーコートあり
- 2時間後最大洗堀 1.75mm
